В Рязани продолжается строительство тепломагистрали от Ново-Рязанской ТЭЦ до улицы Черновицкой.
Протяжённость объекта составляет почти 7 километров. Планируется, что реализация проекта позволит улучшить теплоснабжение центра и Горрощи.
Работы будут проходить в три этапа. Первый, протяжённостью почти 1,4 километра, уже осуществили в 2024 году. На данный момент продолжается второй этап, в рамках которого строится больше 3,5 километров. Данную часть работ планируется закончить к октябрю 2027 года. Третий этап, почти 2 километра, намерены завершить к декабрю того же года. Строительство идёт по графику, отметил Борис Ясинский.

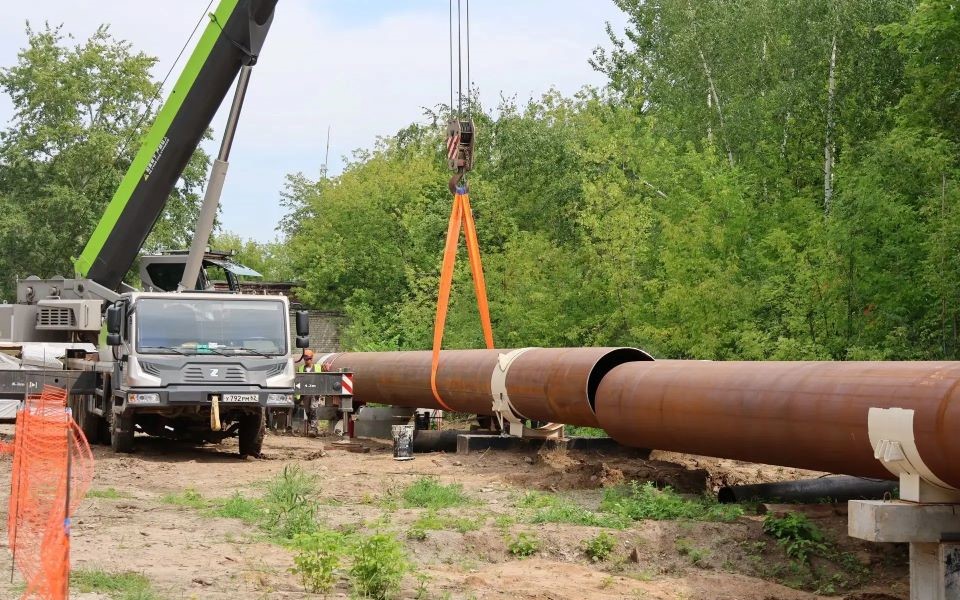

На сегодня сделано около 15 процентов от всего объёма: рабочие смонтировали фундаменты, колонны, опоры и часть трубопровода. На участке по улице Черновицкой также уже подготовили фундаменты, проложили трубы и сейчас проводят растяжку компенсаторов.
